Thủ tướng Phạm Minh Chính dự Hội nghị tổng kết công tác đầu tư xây dựng các Dự án Đường dây 500kV mạch 3

Sáng 8/12, tại Hà Nội, Thủ tướng Phạm Minh Chính dự Hội nghị tổng kết công tác đầu tư xây dựng các Dự án Đường dây 500kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên). Cùng dự có đại diện lãnh đạo các bộ, ngành, cơ quan Trung ương. Buổi lễ được truyền trực tuyến tới điểm cầu trụ sở Ủy ban nhân dân 9 tỉnh có Dự án đi qua.

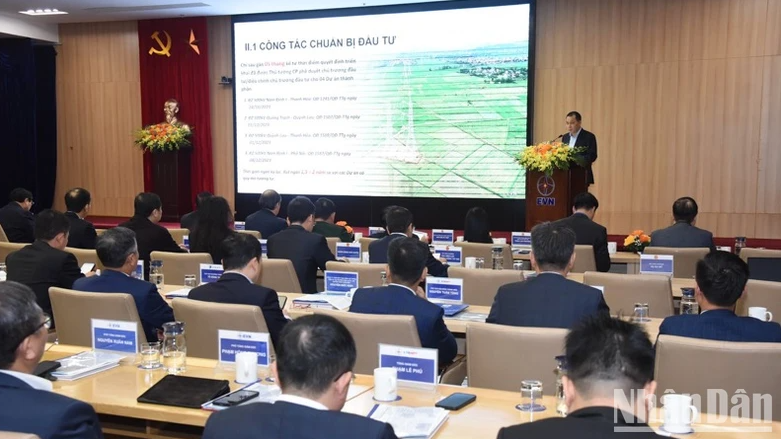

Thủ tướng Phạm Minh Chính tới dự Hội nghị tổng kết công tác đầu tư xây dựng các Dự án Đường dây 500kV mạch 3 Quảng Trạch - Phố Nối. (Ảnh: Trần Hải)

Hội nghị được tổ chức nhằm nhìn nhận, đánh giá lại toàn bộ quá trình đầu tư xây dựng Dự án ĐZ 500kV mạch 3 Quảng Trạch-Phố Nối, các kết quả nổi bật đã đạt được, các bài học kinh nghiệm quý báu được rút ra, từ đó tiếp tục xác định phương hướng, các giải pháp cụ thể để thực hiện tốt hơn công tác đầu tư xây dựng các Dự án trọng điểm khác trong thời gian tới, đặc biệt là các Dự án được giao theo Quy hoạch Điện VIII.

Cũng tại Hội nghị, trước sự chứng kiến của Thủ tướng Chính phủ Phạm Minh Chính, Tổng Liên đoàn lao động Việt Nam và Tập đoàn Điện lực Việt Nam đã phát động Phong trào thi đua đẩy nhanh tiến độ đầu tư xây dựng các công trình trọng điểm của EVN năm 2025, gồm: Nhà máy Thủy điện Hòa Bình mở rộng, Nhà máy Nhiệt điện Quảng Trạch 1, ĐZ 500 kV Lào Cai-Vĩnh Yên, Trạm biến áp (TBA) 500 kV Vĩnh Yên, ĐZ 220 kV Nghĩa Lộ-Việt Trì, TBA 220 kV Nghĩa Lộ và TBA 220 kV Vũng Áng và đấu nối, dự án cấp điện từ lưới điện quốc gia cho huyện Côn Đảo.

Phong trào thi đua được phát động với chủ đề Thi đua Ba tiên phong, Hai trách nhiệm: Tiên phong trong cơ sở hạ tầng; Tiên phong hoàn thành tiến độ; Tiên phong vượt qua khó khăn; Trách nhiệm đảm bảo chất lượng; Trách nhiệm tiết kiệm, chống lãng phí.

Quang cảnh hội nghị (Ảnh: Trần Hải)

Tập đoàn Điện lực Việt Nam (EVN) cho biết, Dự án Đường dây (ĐZ) 500 kV mạch 3 được EVN giao Tổng công ty Truyền tải điện Quốc gia (EVNNPT) làm chủ đầu tư, có tổng chiều dài 519 km, 1.177 vị trí cột, 513 khoảng néo, đi qua 211 xã/phường của 43 huyện thuộc 9 tỉnh với tổng mức đầu tư hơn 22.300 tỷ đồng. ĐZ 500kV mạch 3 là dự án trọng điểm, cấp bách, có ý nghĩa rất quan trọng để nâng cao sự ổn định vận hành hệ thống điện tăng cường cung cấp điện cho miền bắc năm 2024 và các năm tiếp theo góp phần đảm bảo an ninh năng lượng quốc gia.

Dưới sự chỉ đạo quyết liệt Thủ tướng Chính phủ, của Chính phủ, sự quan tâm, ủng hộ của các bộ, ngành, địa phương và người dân, EVN/EVNNPT đã quyết tâm, nỗ lực hoàn thành đóng điện các Dự án ĐZ 500kV mạch 3 sau hơn 6 tháng thi công. Việc hoàn thành dự án theo đúng tiến độ được giao là thành tích nổi bật đã được Thủ tướng Chính phủ biểu dương, sự ghi nhận của các bộ, ngành, địa phương và người dân.Để hoàn thành dự án theo đúng tiến độ của Thủ tướng Chính phủ giao, EVN/EVNNPT, các Ban Quản lý dự án đã phối hợp với các nhà thầu nhà thầu cung cấp cột thép, nhà thầu thi công xây dựng tập trung mọi nguồn lực, nỗ lực vượt mọi khó khăn, tổ chức sản xuất, thi công theo chỉ đạo của Thủ tướng Chính phủ với phương châm “3 ca 4 kíp”, “vượt nắng, thắng mưa”, “không thua bão gió”, “xuyên lễ/Tết/ngày nghỉ”.

Kết quả sau hơn 6 tháng thi công: Dự án ĐZ 500 kV Nhà máy Nhiệt điện (NMNĐ) Nam Định I-Thanh Hóa cùng các dự án đồng bộ Trạm biến áp 500 kV Thanh Hóa và mở rộng ngăn lộ tại các Trạm biến áp 500 kV Quảng Trạch, Phố Nối đã đóng điện ngày 30/6/2024; Hai Dự án ĐZ 500kV NMNĐ Nam Định I-Phố Nối và Quỳnh Lưu-Thanh Hóa đóng điện ngày 19/8/2024; và Dự án cuối cùng là ĐZ 500kV Quảng Trạch-Quỳnh Lưu đóng điện ngày 27/8/2024.

Với cố gắng nỗ lực EVN/EVNNPT, các nhà thầu và các lực lượng hỗ trợ, sau hơn 6 tháng thi công đã hoàn thành khối lượng đào đất, đá 2,54 triệu m3; đổ bê tông 705 nghìn m3 các loại; gia công 69,8 nghìn tấn cốt thép móng; lắp dựng 1.177 cột thép với tổng trọng lượng 139 nghìn tấn; kéo rải căng dây 13.983km dây các loại.

Đến nay, EVN đã hoàn thành xây dựng và đưa vào vận hành 4 mạch ĐZ 500 kV từ bắc vào nam dọc chiều dài đất nước. Trong đó, ĐZ 500kV Bắc-Nam mạch 1 đóng điện vận hành ngày 27/5/1994, ĐZ 500kV mạch 2 vận hành ngày 23/9/2005, và ngày 27/8/2024 các cung đoạn cuối cùng của hai mạch ĐZ 500kV mạch 3 đã được hoàn thành xây dựng và đưa vào vận hành.

Nếu như ĐZ 500 kV mạch 1 được triển khai đầu tư xây dựng bằng tinh thần dám làm, dám chịu trách nhiệm, ĐZ 500 kV mạch 2 bằng tinh thần phát huy nội lực, khả năng tự cường dân tộc, thì Dự án ĐZ 500kV mạch 3 được triển khai trên tinh thần phát huy sức mạnh tổng hợp của cả hệ thống chính trị từ Chính phủ, các bộ, ngành, chính quyền địa phương các cấp, người dân đã chung sức, đồng lòng vượt qua mọi khó khăn, đổi mới cách làm để đưa Dự án về đích đúng tiến độ.

Theo nhandan.vn
ĐÁNH GIÁ
Hãy trở thành người đầu tiên đánh giá cho bài viết này!
  Nội dung góp ý

BẠN CÓ THỂ QUAN TÂM

Hội nghị COP31: Cam kết và hành động

Các khoản viện trợ nhằm hỗ trợ các nước thích ứng tình trạng biến đổi khí hậu dự kiến tiếp tục là chủ đề nóng tại Hội nghị lần thứ 31 các bên tham gia Công ước khung của Liên hợp quốc về biến đổi khí hậu (COP31), nơi các nhà đàm phán đến từ gần 200 quốc gia và vùng lãnh thổ sẽ thảo luận từ ngày 9-20/11 tới, tại Thổ Nhĩ Kỳ. Trong bối cảnh nguồn tài chính hạn hẹp, thế giới đứng trước yêu cầu cấp bách phải chuyển những cam kết thành hành động cụ thể, COP31 là phép thử đối với quyết tâm và trách nhiệm của các thành viên trong ứng phó biến đổi khí hậu.

Hội nghị COP31 Cam kết và hành động
Phát huy vai trò cựu giáo chức trong phát triển giáo dục

Chiều 5/11, Sở Giáo dục và Đào tạo phối hợp với Hội Cựu giáo chức thành phố tổ chức hội nghị tổng kết 5 năm (2021 - 2026) thực hiện Quy chế phối hợp “Bốn cùng”, đồng thời triển khai Quy chế phối hợp giai đoạn 2026 - 2031.

Phát huy vai trò cựu giáo chức trong phát triển giáo dục
Cơ cấu lại sản phẩm, kích cầu thúc đẩy du lịch phát triển

Sáng 31/10, UBND thành phố Huế tổ chức Hội nghị công bố kích cầu và họp báo về các sản phẩm du lịch mới. Đến dự hội nghị có các đồng chí: Nguyễn Chí Tài, Phó Bí thư Thành ủy, Chủ tịch UBMTTQ Việt Nam thành phố; Trần Hữu Thùy Giang, TUV, Phó Chủ tịch UBND thành phố.

Cơ cấu lại sản phẩm, kích cầu thúc đẩy du lịch phát triển
Giảm sổ sách, thêm thời gian chăm sóc, giáo dục trẻ

Trong hai ngày 29 - 30/10, Sở Giáo dục và Đào tạo (GD&ĐT) TP. Huế tổ chức hội nghị chuyên môn giáo dục mầm non cấp thành phố năm học 2026 - 2027 tại Trường Mầm non Hoa Nắng (phường Thuận Hóa) và Trường Mầm non Phong Điền (phường Phong Điền).

Giảm sổ sách, thêm thời gian chăm sóc, giáo dục trẻ

TIN MỚI

Return to top
